河南:集中式光伏、6MW及以上分布式光伏項目納入項目庫管理
時間:2022-07-21 來源:河南發改委
分享到

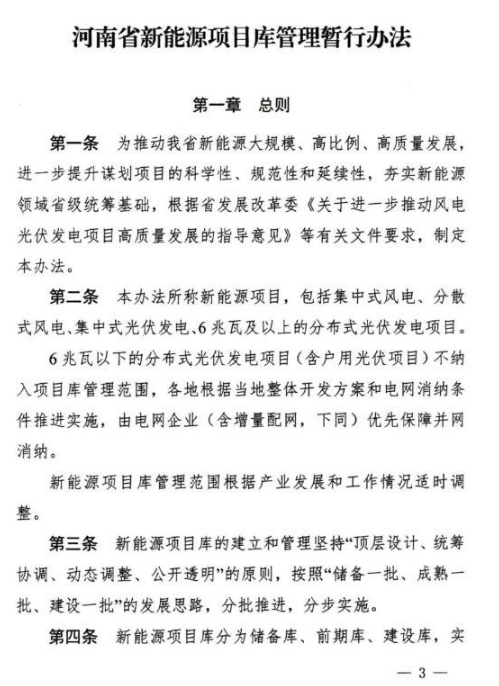

        7月3日,河南發改委發布關于印發《河南省新能源項目庫管理暫行辦法》的通知,通知指出,包括集中式風電、分散式風電、集中式光伏發電、6兆瓦及以上的分布式光伏發電項目要納入項目庫管理范圍;6兆瓦以下的分布式光伏發電項目(含戶用光伏項目)不納入項目庫管理范圍,各地根據當地整體開發方案和電網消納條件推進實施,由電網企業(含增量配網)優先保障并網消納。

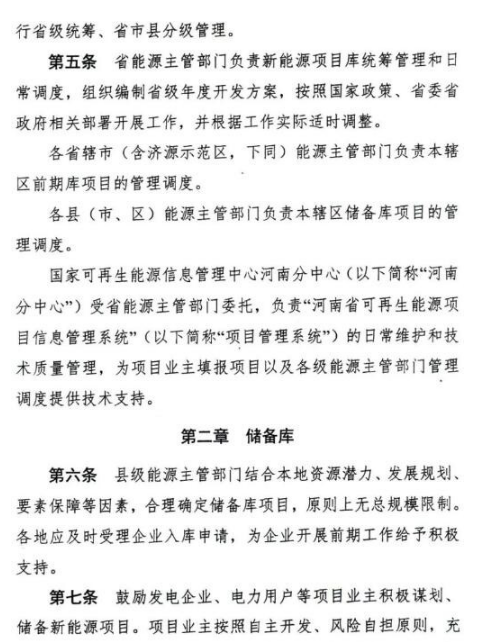

項目庫包括:儲備庫、前期庫、建設庫,實行省級統籌、省市縣分級管理。

納入建設庫的基本條件如下:

分布式光伏項目:納入儲備庫后,由省能源主管部門會同電網企業等進行審核,審核通過后列入年度開 發方案。原則上每年上、下半年各組織一次。

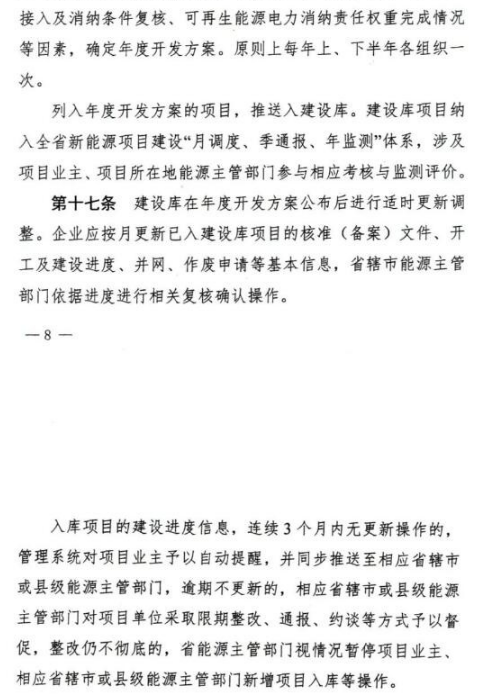

風電、集中式光伏發電項目:省能源主管部門印發年度方案編制要求,由各縣(市、區)選擇前期庫內項目進行申報。省能源主管部門組織對項目支持性文件進行形式審核,電網企業進行接入及消納條件復核。省能源主管部門依據形式審核、 接入及消納條件復核、可再生能源電力消納責任權重完成情況等因素,確定年度開發方案。原則上每年上、下半年各組織一次。

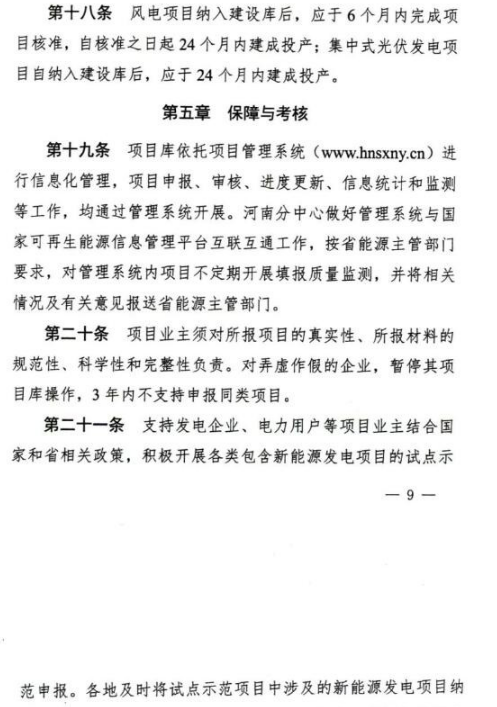

風電項目納入建設庫后,應于6個月內完成項目核準,自核準之日起24個月內建成投產;集中式光伏發電項目自納入建設庫后,應于24個月內建成投產。

原文件如下:
