太陽能熱水器發展到現在,我國平板太陽能熱水系統已經發展到很細分的程度,在別墅、學校、辦公場所都有廣泛的應用,設計和施工方式也各有不同,從而產生了不同過的安裝與驗收標準。平板太陽能熱水系統的安裝和驗收中需要有充分的準備和注意,下面我們一起來了解一下。
一、別墅及高層平板太陽能熱水體系的設備與查驗
1.準備作業
在陽臺式和分體式設備時需求以下東西:活動扳手或是套筒扳手、小扳手、2個大的活動扳手、電錘、電鉆、水鉆、熔接器、螺絲刀、榔頭、波紋管端面成型器以及割刀(或是砂輪切割機)。
支架斜面與墻體夾角為15。必要的話,可依據陽臺構造,上基層不遮擋,與修建一體化等請求,進行規劃支架。
2.設備過程留意點:
1)就近準則
運轉的體系是天然循環,體系流道越短,熱交換就越快,因而水箱盡量設備離集熱器出口間隔近。
2)高低準則
天然循環,決議了水箱循環出進口比集熱器出進口高,管道折彎盡量要少。
3)水平準則
熱水從低處流向高處,還有必要保證設備時,集熱器應水平放置,兩個支架應設備在同一水平方位上。
3.設備根本請求:
1)設備集熱器的方位要有滿意的光照,一天的光照時刻低于6個小時不能設備陽臺式太陽能。
2)設備陽臺式時冷熱循環管道從集熱器出來到水箱之間的管道要一向向上不得有反坡。
3)水箱底部比集熱器高300mm擺布,體系管路盡量短。一般狀況下,循環管路不善于2500mm。
4)集熱器出水口一端要稍高于另一端。
5)在給承壓陽臺式水箱上水時,要翻開熱水開關來排氣,當有水留出時證實水已上滿。
6)集熱器支架要是自己做的話有必要用4號鍍鋅角鋼。
7)平板陽臺式在冬氣候溫最低低于5度的當地,有必要添加防凍液,因為平板在零上的狀況下也也許凍裂,U型管在冬天最冷零度以下區域有必要運用防凍液。循環管路的設備
1)循環管為DN15不銹鋼波紋管,兩頭作平口并加硅膠墊防漏水。
2)循環管請求盡也許短,避免硬彎,曲折半徑不大于100mm并盡也許偏大一些。
3)格外保證循環管要向水箱坡起,斜度5‰到1%或許更大,絕對不能有倒坡和局部高點呈現。留意:
1)在銜接遍地管道時,需求用兩把扳手卡緊接頭,避免因接頭相對滾動產生滲漏。
2)銜接管道前,應先將保溫套好,只需求留出管頭銜接方位即可。
3)銜接集熱器熱水口至水箱循環進口時,應將探頭線也一同布下。
4)插探頭的各個孔內要加導熱硅脂。
4.調試運轉調試前,先將管路查看一遍,查看循環管路、冷熱水管路銜接是不是精確、管道銜接件緊固,查看無誤后方可進行調試。
1)充水
A.翻開用水點熱水閥門。
B.翻開進水點冷水閥門,即開端進水,等熱水閥出水并無氣泡時,闡明水已注滿,封閉熱水出水閥門,冷水進水閥門則一向處于翻開狀況。
2)試壓
A.冷、熱水管路試壓:充溢水后,堅持冷水閥處于翻開狀況。翻開熱水閥門,發動壓力泵開端加壓,壓力升至安全閥壓力的1.5倍即0.9MPa,仔細調查各銜接點有無滲漏景象,10min內壓降不超越0.02MPa,不滲漏為合格。
B.循環管路試壓:
試壓前將冷水進水閥門翻開,保證水箱內膽處于充溢狀況。用充氣泵銜接到水箱灌液口,翻開壓力安全閥,敞開充氣泵充氣,使壓力升至0.24Mpa保壓,調查集熱循環管路有無滲漏,保壓10分鐘,無滲漏即合格。
3)循環管路的后續設備
試壓完成后,對循環管路進行最終的設備。
4)包保溫氈
在循環管路的集熱器端,都包一塊保溫氈。循環管沿程應有固定卡支持,避免呈現反坡,增大流阻,影響天然循環。
5)充防凍液
A.集熱器在體系未注液運轉前,應將集熱器采光遮擋,以防長時間空曬。
B.充灌防凍液。

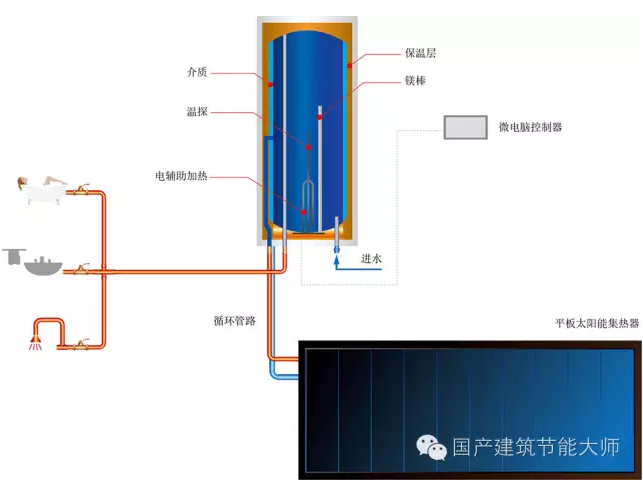

5.電氣設置
1)刺進漏電維護,按下試驗按鈕,復位按鈕跳起,即為正常,再將復位按鈕按下,即正常通電。
2)按控制器闡明進行溫度等設置,溫度設置不宜超越65℃。
6.體系調試留意事項:
1)初次運用,有必要先注滿水,才干接通輔佐電加熱電源。灌水時,熱水出口溢流,方可以為熱水器已排空并已注滿水,此刻封閉熱水閥。
2)限壓單向閥作業時,也許會有水珠滴下,此屬正常景象,千萬不能將此泄口阻塞。
3)為防熱水燙壞,洗浴時應先開冷水閥,再開熱水閥,再依據所需水量的巨細和溫度微調冷水和熱水。
4)輔佐電熱的設備和修理必定要由專業技術人員操作。
5)水箱中鎂棒應周期性替換,視水質狀況,一般每一年半替換一次。
6)防凍液有效期四年,應每年查看,避免過熱構成變濁,蛻變,變味和發泡等。
7)假如長時間不運用時可以用不透明的物體將平板集熱器遮蓋住,并斷開電源。
8)定時查看體系是不是運轉正常,查看集熱循環體系管路是不是有泄漏,如有泄漏則需求彌補介質。
9)如體系需求替換介質,首要需對體系管路排空,排凈后再充介質。
10)高緯度區域冬天定時檢測介質的耐低溫性。
二、分體式平板太陽能設備
1.施工、設備要點:
TP閥47安全閥
效果:當水箱壓力大于必定壓力或水箱溫度大于90℃時,從泄壓效果:當水箱內壓力大于必定口泄壓,維護水箱。數值時,從泄壓口泄壓,維護水箱。體系的施工設備應保證安全性和功能性,一起思考與修建聯系。
2.設備請求:
1)體系設備在南面陽臺上。
2)墻體有必要能承重在被承物重4倍以上,不然有必要加固墻體。
3)設備前先擬定全部體系各部件的設備方位。
4)集熱器與水箱之間的循環管道總長度不能超越4米。
5)設備后的集熱器堅持水平,水平差錯不得超越0.5厘米。
3.設備留意事項:1)設備時,必定要系好安全帶,保證人身安全。
2)集熱器下扣件有必要鎖緊牢靠,不得有一點點松動。
3)設備完后,冷水進水閥門有必要始終處于敞開狀況。
4.集熱器與水箱的銜接:陽臺式選用的是波紋管銜接,選用這種資料銜接易于曲折,不怕凍壞和漲破,銜接時沒有彎頭更有利于循環。
銜接留意事項:
波紋管的銜接不能呈現陡坡,有陡坡簡單構成氣堵,影響集熱循環。循環管道選用波紋管銜接,其循環長度不能超越四米,波紋管長了影響集熱。因為波紋管有其特別的性質,所以在用扳手銜接時一起也要握緊螺母下端的波紋管,避免波紋管跟轉。集熱器銜接波紋管的一端必定要稍高于沒有銜接波紋管的一端,更有利于循環。
1)要設備集熱器(熱水器)的構造上預先設置預埋件或固定螺
栓,當集熱器設備在砌體墻上時,應在預埋件處增設構造柱。非構造受力構件如輕質填充墻上不得設置集熱器。
2)在需做防水的部位,不得損壞防水層。
3)選用支架設備時,應依照規劃圖紙的請求查看強度、耐久性、與修建物的固定辦法。
4)設置牢靠的避雷辦法。
5)貯水箱基座有必要設在修建物承重墻(梁)上,并預留固定用預埋件。
6)貯水箱運用地腳螺栓與根底銜接結實。
7)管路設備時,不得在構造梁柱、抗震墻的暗柱、端柱處穿管。穿過屋面、墻面應及時預埋套管,避免在已做好防水保溫的屋面上鑿孔打洞。
5.沖液:
1)防凍液的選用。依據各區域最低溫度再低10℃挑選防凍液,引薦運用的防凍液分為南方型(-25℃)與北方型(-35℃),如合肥年最低溫度為-13℃,可選南方型(-25℃)。
2)不一樣品牌防凍液不能混用,不得用自來水稀釋。
3)充填前應去掉體系臟物。
4)卸開水箱上的兩個充液絲堵,在上接口扭上加液漏斗并加注防凍介質直至下接口溢流為止,最終將絲堵旋緊、蓋上蓋子。
6.脹大罐的常識:
水在溫度改變時體積相應改變。試驗證實,水在4℃(精確說是3.98℃)時體積最小,因而水不僅是在4℃100℃加熱時體積會增大,一樣從4℃0℃冷卻時體積也會脹大。以下圖表闡明了水在不一樣溫度下相關于4℃時其體積的脹大系數。
咱們的脹大罐容量大于體系的最大脹大量即可。選型時還要留意液體與隔閡的腐蝕;維護管路:體系水的不可緊縮;使管路壓力改變緩慢、滯后。
三、工程型平板太陽能熱水體系的設備與查驗
1)平板集熱器
A.集熱器吸熱面的擺放面朝南,偏東不大于10°,偏西不大于15°(如屋面條件不允許,可依據實際狀況兩邊洽談斷定)。
B.集熱器擺放規整,支架應墊平坦、安定、集熱板無損壞。
C.集熱器之間的銜接處不走漏。
D.水箱支架、各支持部位墊實安定,焊接結實。鏟除焊渣,涂刷防銹底漆。
E.體系中循環管、冷水管、出熱水管遍地應裝有必要的活接頭。
F.下循環管底部應裝有排污閥。
H.冷水管進水口前或補給水箱前,熱水箱出熱水口處都應裝有必要的閥門及活接。
I.體系中的一切閥門、開關手柄完全,敞開封閉靈敏牢靠。
J.體系補給水箱內設備的浮球頂部不該頂住水箱蓋;球桿與球閥之間要擰緊,補給水箱要有溢流孔。
K.設備體系中的屋面熱水管、上下循環管、排氣管的保溫;用泡沫圓管材做保溫資料,搭接口應無松動,外部應有鋁箔膠帶或其它維護層。
L.體系水箱支架應先刷防銹底漆,底漆干后再刷面漆。
M.集熱器支架有必要加腳墊,以利于維護屋面。
N.設有切實可行的防風及避雷辦法。2)為了滿意用戶需求,保證平板太陽能熱水器商品及工程質量,真摯實現為用戶服務的主旨,太陽能熱水器工程設備施工標準如下:A.施工人員或項目負責人在施工合同簽定后,先進場,畫出施工圖,擬定備料表及工程進度圖。
B.做好進場準備作業,了解用戶現場狀況,恪守用戶的規章制度,按慣例進行進場前的安全操作及文明施工教育。
C.按計劃用料明細表備料,運至工地。
D.資料吊裝過程中,采納維護辦法,避免污損施工現場的修建物;屋面施工時,做到物體輕拿輕放;焊接時應有屋面維護辦法,避免焊渣燙損屋面。
E.現場資料及東西擺放合理,堅持文明施工,做到完工料盡場地清。
F.分戶商品設備要做到平穩、結實、管道疏通;商品擺列規整、漂亮;排氣管、冷熱水管靠水箱部位均應保溫。
G.熱水體系的制作設備要做到不堵不漏,管道及集熱器擺放符合斜度請求,做到規整漂亮、安定牢靠;焊接構造結實,焊縫規整油滑;保溫嚴實結實,油漆均勻漂亮。
H.體系銜接結實牢靠,抗風能力強;屋面避雷網與體系相連。
I.工程竣工后,由項目負責人、工程部及修理責任人組成查驗小組進行全部自檢,在自檢合格的根底上,填寫查驗申請單,運用單位組織查驗。
1)太陽能體系集熱器、水箱根底數量多,一般多設置在修建屋面上,新建項目配套時須留意與土建合作作好根底預埋,避免對防水、隔熱層的損壞,時保證根底定位精確,承認水箱等會集荷載安放方位承載杰出,不會對構造產生影響,必要時采納加固辦法;
2)已有修建添加太陽能體系時,留意對屋面防水層、隔熱層的維護和處理,承認水箱等會集荷載安放方位承重構造上,不會對構造產生影響,必要時采納加固辦法;
3)集熱器、保溫資料現場存放于枯燥通風處,避免露天爆曬或淋雨、積水浸泡;現場轉移時留意維護避免磕碰、劃傷集熱器;
4)集熱器須在支架調校結束后開端安放拼裝,空曬狀況下禁止用水直接沖刷玻璃面板,玻璃面板清洗應在早晚弱日照狀況下進行;
5)集熱器應面向正南或正南偏西5°擺放(特別狀況按規劃履行),差錯控制在±3°以內;支架傾角按規劃履行,差錯控制在±3°以內
6)體系循環管路應有0.3%~0.5%的斜度,以利泄水和排氣,應盡也許使上循環管路最短,削減熱損。天然循環體系循環管路朝水箱方向呈上升斜度,禁止反坡。易發生氣塞點須設置排氣閥,用防凍液為傳熱工質時,宜運用手動排氣閥。需求排空和防凍回流的體系應設有吸氣閥,要防凍排空的最低點及易積存的方位應設排空閥;
7)直接體系的循環管路上應設脹大箱,閉式直接體系的管路上一起還應設有壓力安全閥和壓力表,集熱器與壓力安全閥和脹大箱間管路應是疏通的,不該設有單向閥或其它可封閉的閥門;
8)體系換熱器宜以逆流辦法銜接,循環管路宜以同程式布局規劃,循環管路施工時應留意熱應力變形的消除,必要時設置伸縮節;
9、電磁閥、溫控閥、液位控制器、溫度、溫差控制器等應在當地氣候條件下和水壓條件下堅持正常作業,防腐功能杰出、壽命長;
10)體系如不處于修建物上避雷體系的維護中,應依照GB50057規則的請求增設避雷辦法;11)體系循環管路均需保溫,保溫外維護層須順水搭接;
12)儲水箱及集水箱和支架間應有隔熱墊,不宜直接剛性銜接而添加熱損;
13)水箱、集熱器支架須防腐處理,地腳處加設水泥維護支墩;
14)體系須留有消防安全通道及維修通道,架空設置時須設置維修渠道或通道,并設置防護欄。架空設置下有人行通道時,還須留意避免漏水或防燙壞等辦法;
15)體系運用前須沖刷潔凈,沖刷、水壓試驗辦法依照國家標準履行;
